В Семее продолжается подготовка к отопительному сезону

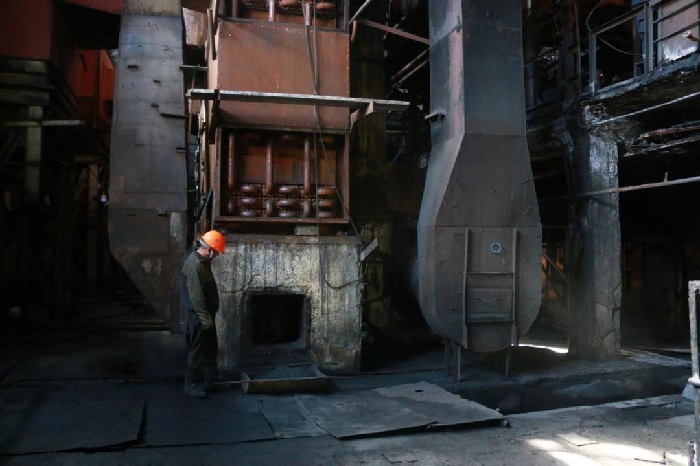

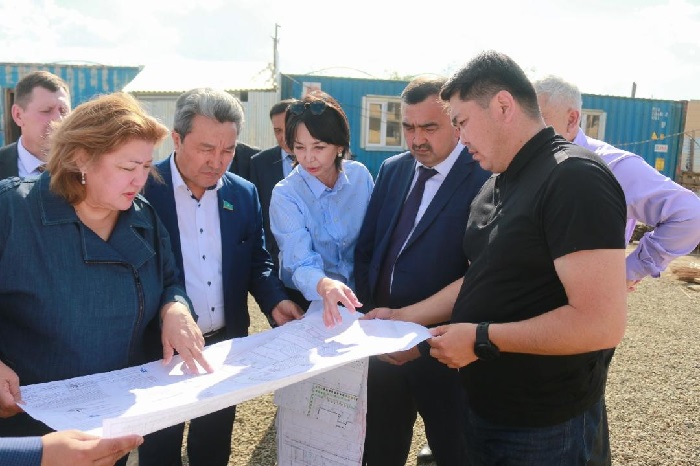

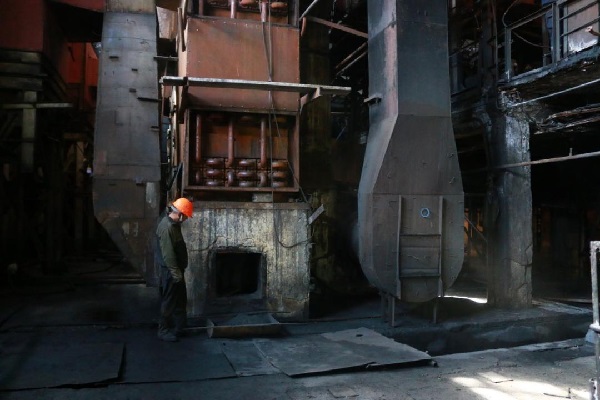

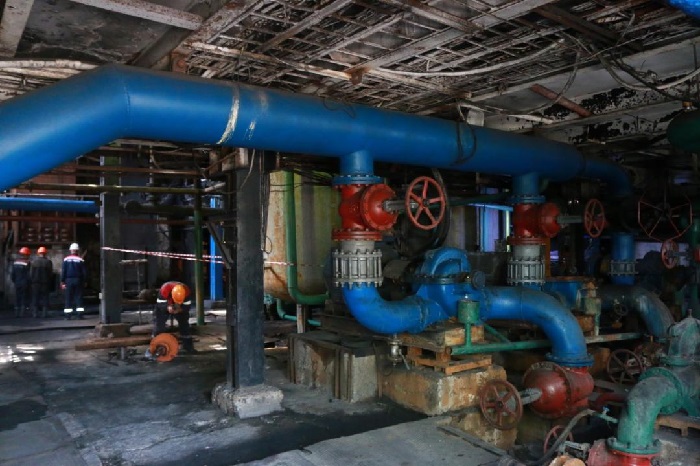

На прошлой неделе аким города Семей Бакытжан Байахметов посетил котельные «Зооветинститут», «103-103А», «Районная котельная №3», «5 интернат» и проверил ход работ по подготовке к отопительному сезону и по подаче горячей воды.

Планируется реконструкция котельной «Зооветинститут» с установкой дополнительного парового котла на 14,1 Гкал/час с пристройкой. Проектировщик - ПК «Семипалатинскгражданпроект». Предварительная стоимость СМР - 1887,1 млн. тенге. Срок получения экспертизы – 31 мая 2022 года.

Из городского бюджета на текущий ремонт батарейного циклона БЦ-2-5х (4+2) котла КЕ-10/14 ст.№1 выделены денежные средства на сумму 8 480,367 тыс. тенге. Срок начала - 01.06.2022 года. Срок окончания - 01.09.2022 года.

Выполняются ремонтные работы собственными силами на сумму 5 600,51 тыс. тенге (ревизия и чистка экранных и конвективных труб котлов, частичная замена колосниковой решетки, замена запорной арматуры котлов, частичная замена кирпичей, замена сальниковой набивки, замена подшипников ПМЗ, ревизия насосной группы). Срок начала - 18.04.2022 года. Срок завершения - 15.08.2022 года.

По инвестиционной программе запланирован текущий ремонт котла КЕ-10/14 ст.№1 с заменой колосниковой решётки на сумму 45 139,75 тыс. тенге без НДС.

Также идут работы по реконструкции котельной «103» с установкой 2-х котлов общей мощностью 60 Гкал/ч. Договор заключен с ТОО «AmirZhoba» от 01.07.2021 года № 145. В рамках проекта планируется реконструкция котельной «103» с установкой котлов общей мощностью 60 Гкал/час. Срок получения экспертизы – сентябрь 2022 года. Подготовлены материалы для проведения конкурса на разработку ТЭО и направлены организатору.

Из городского бюджета на текущий ремонт пароводоподогревателей ПП1-53-72-2 ст.№1,3 выделены денежные средства на сумму 13 922,217 тыс. тенге. Срок начала - 01.06.2022 года. Срок окончания - 01.09.2022 года.

Выполняются ремонтные работы собственными силами на сумму 21 833,195 тыс. тенге (ремонт и ревизия задвижек и вентилей котлов, ревизия и ремонт газоходов, дымососов, замена подшипников и балансировка забрасывателей, ремонт улитки дымососа ДН-15, ревизия и ремонт сетевых насосов и подогревателей). Срок начала -18.04.2022 года. Срок завершения - 15.08.2022 года.

Производится разработка ТЭО "Расширение РК-3 ГКП "Теплокоммунэнерго" на 130 Гкал/час с установкой турбогенератора г. Семей ВКО". Подрядная организация - ТОО «Институт повышения квалификации руководящих работников дорожного транспортного комплекса» г. Нур-Султан. Срок исполнения договора – декабрь 2022 года.

«Реконструкция РК-3 ГКП «Теплокоммунэнерго» в г.Семей ВКО» 3-очередь строительства находится на корректировки.
Подрядная организация - ТОО "Азияэнергопроектмонтаж".

По проекту предусмотрены следующие виды работ:
- реконструкция отделения химводоочистки;
- реконструкция электропомещения, трансформаторной подстанции РУ 6 кВ;
- реконструкция котельного отделения;
- реконструкция помещения подпиточных насосов;
- строительство очистных сооружений промливневой канализации;
- строительство резервуара очищенных стоков V=60м3.

Из городского бюджета на текущий ремонт выделены денежные средства на общую сумму 55 305,898 тыс. тенге. Из них:
- Замена колосниковой решетки ТЧЗМ-2,7/5,6 котла КЕ-25/14 ст.№4 – 14 567,612 тыс. тенге;
- Установка сетевого насоса марки 1Д1250-125Б с электродвигателем 400 кВт 1480 об/мин – 40 738,286 тыс.тенге.
Срок начала - 01.06.2022 года. Срок окончания - 01.09.2022 года.

Выполняются ремонтные работы собственными силами на сумму 15 004,501 тыс. тенге (ревизия и ремонт запорной арматуры котлов, ремонт шлакованны, ревизия и ремонт электродвигателей возврата уноса, ревизия всех насосов, ремонт подогревателей). Срок начала - 21.04.2022 года. Срок завершения - 15.08.2022 года.

Также в планах ремонт котельной «5 интернат».
Из городского бюджета на текущий ремонт выделены денежные средства на общую сумму 6 646,596 тыс. тенге. Из них:
- Замена дробилки ВДГ-10 в количестве 2 шт. – 5 013,936 тыс. тенге;
- Замена подпиточного насоса марки К80-65-160 – 930,660 тыс. тенге;
- Замена насосов марки К65-50-160 в количестве 2 шт. – 702,0 тыс. тенге.

Срок начала - 01.06.2022 года. Срок окончания - 01.09.2022 года.
Выполняются ремонтные работы собственными силами на сумму 4 196,752 тыс. тенге (ревизия топки ТЛЗМ, воздухоподогревателей, продувочных вентилей, ремонт конвейера топливоподачи, ревизия сетевых насосов, ревизия запорной арматуры деаэратора). Срок начала - 03.05.2022 года. Срок завершения - 15.08.2022 года.

Источник: gov.kz

В Семее продолжается подготовка к отопительному сезону

В Семее продолжается подготовка к отопительному сезону

В Семее продолжается подготовка к отопительному сезону

В Семее продолжается подготовка к отопительному сезону

В Семее продолжается подготовка к отопительному сезону

Понравилась статья? Поделитесь с друзьями!

Афоризм дня

Не проблемы должны толкать вас в спину, а вперед вести мечты.

От редакции

Использование материалов возможно только при наличии активной ссылки на городской портал «Семей Сити».

Редакция не несет ответственности за содержание рекламных объявлений, статей и комментариев.

E-mail:

Посещаемость

Рейтинг@Mail.ru Яндекс.Метрика
